Провел очередной штаб по подготовке к отопительному сезону - 2025/2026. С подробными докладами и презентациями выступили все ресурсоснабжающие организации города.
По данным филиала РИР Энерго - «Смоленская генерация», к предстоящему сезону отремонтировано 77% магистральных тепловых сетей общей протяженностью 140 километров. Основные масштабные объекты близки к завершению.

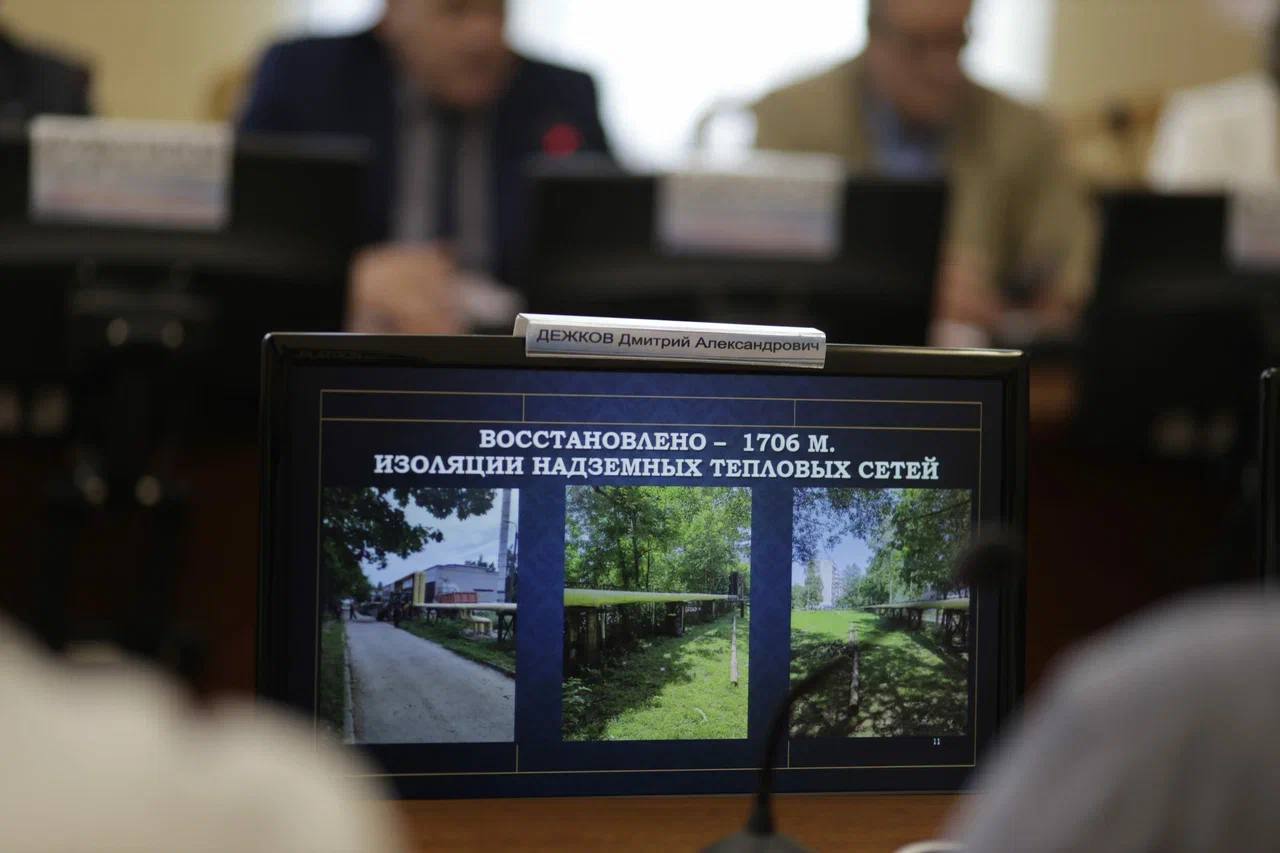

Руководитель МУП «Смоленсктеплосеть» отчитался о готовности на более чем 80%. Особое внимание уделили теплоизоляции - восстановлено 1700 метров наземных теплосетей, причем эти работы будут продолжены и после начала отопительного периода для исключения теплопотерь.
СМУП «Горводоканал» завершает плановый ремонт водопроводных и канализационных сетей. Помимо этого, в полной готовности находится на складе вся необходимая техника для оперативного реагирования на возможные внештатные ситуации.
Фонд капитального ремонта ведет работы на 224 домах, выполняя 454 вида различных работ. Обратил особое внимание на качественную заделку швов при ремонте фасадов. На следующей неделе запланировали отдельную встречу с подрядными организациями для решения вопросов, связанных со сложностями при работах на отдельных домах – наличие вывесок или трудности с допусками к работам, которые тормозят процесс.
«Городская управляющая компания» и частные УК ведут ремонт внутридомовых систем. По информации ООО «ГУК», в некоторых домах системы отопления полностью готовы, в связи с чем начат процесс снятия рассечек на трубопроводах теплоснабжения. Это в первую очередь касается домов, обслуживаемых котельными. Процесс согласован со СМУП «Смоленсктеплосеть».
Особый акцент сделали на социальных объектах: из 51 школы опрессовка проведена в 44, из 80 детских садов - в 73. Все учреждения дополнительного образования готовы. Общий процент готовности составляет 89%. Указал на необходимость ускорить темпы - к 1 сентября все образовательные учреждения должны полностью готовыми принять детей и оперативно включить подачу тепла, когда это потребуется. Отдельный доклад по соцсфере жду через неделю.
В сфере здравоохранения из 25 медучреждений 20 прошли опрессовку, составлены акты, все документы переданы на контрольную проверку. По оставшимся объектам направим специалиста от УЖКХ для оценки качества проведения работ подрядчиками и сроков их завершения.
По итогам штаба поставил конкретные задачи:
1. Все работы должны быть завершены до 1 сентября
2. Необходимо разработать регламент взаимодействия ресурсоснабжающих организаций и руководителей учреждений на случай раннего похолодания
3. Определить единого координатора по запуску отопления и четкий план действий
Всё это должно быть предоставлено через 2 недели. Времени остается мало - работаем максимально слаженно и ответственно.
